屏東縣政府限期廠商完成離岸光電平台結構清理並自即日起停工
台灣新聞網記者李昀澄/屏東報導
2025.07.09
【台灣新聞網記者李昀澄/屏東報導】受丹娜絲颱風影響「離岸太陽光電系統浮台技術開發計畫」浮台脫落一案,屏東縣政府已要求旭東環保科技股份有限公司(下稱旭東公司)暫停施工,並督促該公司加派人力機具盡速將散落於海上及岸際之平台設施構件處理完畢,避免危及船舶航行、交通、漁船作業及海域遊憩安全。後續旭東公司需重新檢具設備強化計畫書報縣府審查,未完成審查前不得復工。
旭東公司回報,7日由東港鎮南平沙灘開始,往南至塗家厝海堤移除散落岸際之浮台。8日持續由塗家厝海堤清除點繼續往南清除,預計於8日完成佳冬鄉塭豐海堤沿岸之漂流物,並前往高雄市林園區汕尾沿岸回收浮台殘骸。
屏東縣政府將持續派員至現場掌握清除狀況,督促業者盡速清除各處之漂流物,如民眾有發現相關設施漂流物請撥打通報專線:0937-279-262。
屏東縣政府說明,本案係旭東公司執行經濟部核定之「離岸太陽光電系統浮台技術開發計畫」案,該案設置位置為佳冬鄉與枋寮鄉外海約3.1公里處,設置期限自114年2月6日至115年12月31日,試驗完畢後,相關設施設備將全數移除。
經了解,本案已施作1,404個浮台基座,面積約為383m*90m,旭東公司於颱風前已移除5到6成光電板及半數之浮台,約剩4成,脫落皆為浮台零件並無任何光電板。

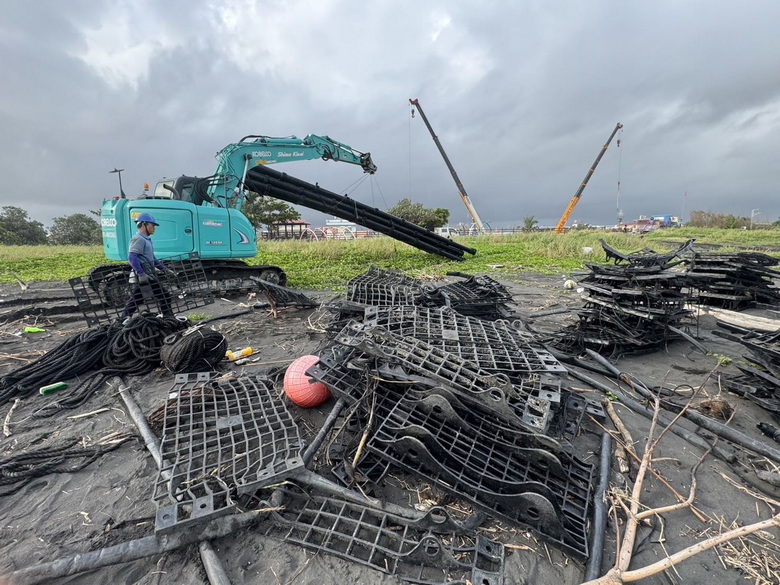

圖說:屏東縣政府限期廠商完成離岸光電平台結構清理。
返回上一頁旭東公司回報,7日由東港鎮南平沙灘開始,往南至塗家厝海堤移除散落岸際之浮台。8日持續由塗家厝海堤清除點繼續往南清除,預計於8日完成佳冬鄉塭豐海堤沿岸之漂流物,並前往高雄市林園區汕尾沿岸回收浮台殘骸。
屏東縣政府將持續派員至現場掌握清除狀況,督促業者盡速清除各處之漂流物,如民眾有發現相關設施漂流物請撥打通報專線:0937-279-262。
屏東縣政府說明,本案係旭東公司執行經濟部核定之「離岸太陽光電系統浮台技術開發計畫」案,該案設置位置為佳冬鄉與枋寮鄉外海約3.1公里處,設置期限自114年2月6日至115年12月31日,試驗完畢後,相關設施設備將全數移除。
經了解,本案已施作1,404個浮台基座,面積約為383m*90m,旭東公司於颱風前已移除5到6成光電板及半數之浮台,約剩4成,脫落皆為浮台零件並無任何光電板。

圖說:屏東縣政府限期廠商完成離岸光電平台結構清理。
相關文章
2010.05.14
審查代表及村里長候選資格6人未過關2012.05.16
內埔玉荷包上市 價格平穩2011.09.07
屏東九如消防分隊辦理防火防災教育小尖兵2011.04.15
屏東食品衛生優良商店認證出爐2012.10.10
曹啟鴻登上琉球鄉綠色和平希望號參訪2013.09.12
教學結合枋寮開發獲銀質獎2007.12.11
枋寮區家庭福利服務中心揭牌2012.08.24
恆春大淹水2萬多戶停電
